Строительство Орто-Токойской ГЭС выходит на завершающий этап
Бишкек. 24 марта. КирТАГ – ️ В настоящее время строительство Орто-Токойской ГЭС ведётся в активной фазе с выходом на завершающую стадию. Особое внимание на данном этапе уделяется развитию сопутствующей инфраструктуры, необходимой для последующей выдачи мощности станции, сообщает Минэнерго Кыргызстана.
В частности, начаты работы по обустройству подъездных путей для доставки строительных материалов и спецтехники к местам установки опор линии электропередачи напряжением 110 кВ. Параллельно ведётся разработка грунта и подготовка котлованов под фундаменты опор, что является важным этапом для обеспечения надёжного подключения ГЭС к энергосистеме.
Завершены работы по бетонированию монолитных конструкций шахты водоприёмника. Начаты подготовительные работы по возведению каркаса здания над шахтой, предназначенного для размещения подъёмного механизма рабочего затвора водоприёмника.
Полностью завершена проходка деривационного тоннеля проектной длиной 950 м. Выполнена облицовка тоннеля диаметром 5,40 м протяжённостью 602 м. Протяжённость участков с металлической облицовкой составляет 348 м.

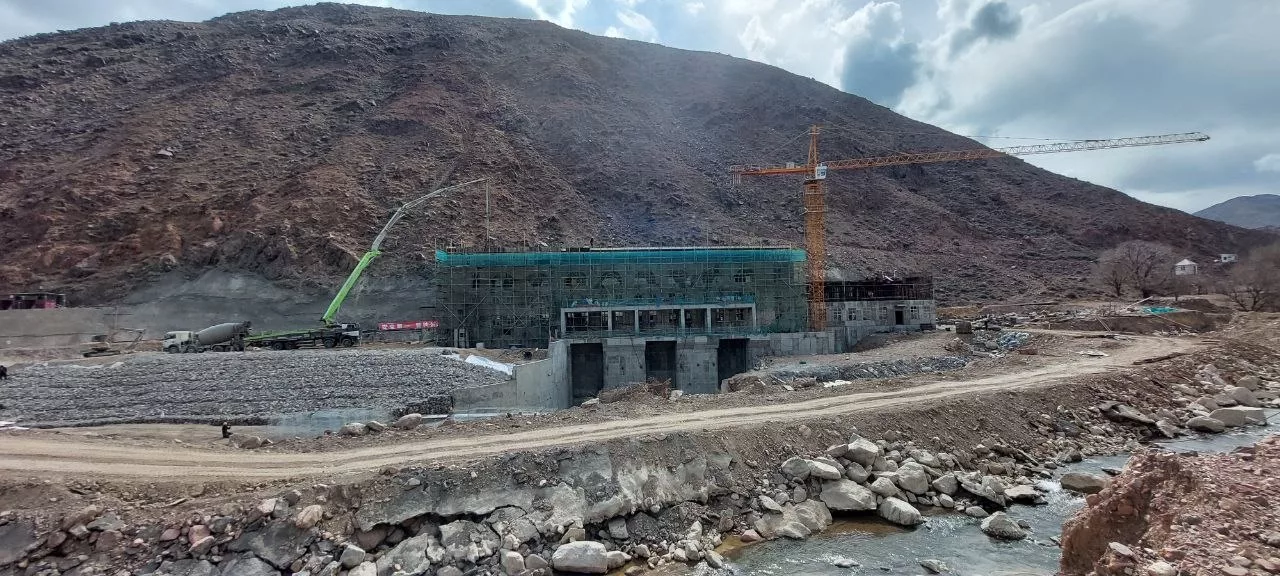

В машинном зале завершены работы по выверке закладных под установку статора генератора №1 и нижней крестовины агрегата. Ведутся работы по монтажу и герметизации оконных блоков, а также монтажу гидротурбины №1, включая установку рабочего колеса и направляющего аппарата.
Параллельно выполняются работы по укреплению правого берега отводящего канала с применением габионных конструкций. Осуществляется монтаж трубопроводов системы технического водоснабжения и оборудования систем фильтрации и очистки воды.
Источник фото: Минэнерго
