Реконструкция Уч-Курганской и Камбаратинской ГЭС-2: согласованы ускоренные графики поставок и монтажа оборудования

Дата: 14:59, 11-12-2025.

Бишкек. 11 декабря. КирТАГ – Генеральный директор ОАО «Электрические станции» Алпбек Садыров принял участие в мероприятиях, организованных Dongfang Electric Corporation, Dongfang Electric Machinery Co.в городах Чэнду и Дэян (КНР)., Ltd., а также провел двустороннюю встречу с представителями CNEEC и Sinohydro.

На нем стороны обсудили основные аспекты реализации проектов «Введение второго гидроагрегата Камбаратинской ГЭС-2» и «Реконструкция Уч-Курганской ГЭС». Об этом сообщает Минэнерго КР.

По итогам обсуждения достигнута договоренность об ускорении графиков подготовки, сдачи и выполнения строительно-монтажных работ.

Основные результаты встреч:

Реконструкция Уч-Курганской ГЭС (ГА-2 и ГА-1):

·        До 1 февраля 2026 года будет поставлено 80% оборудования для ГА-2;

·        До 1 июня 2026 года-80% оборудования для ГА-1;

·        Проектные команды укомплектованы высококвалифицированными техническими специалистами и специалистами по управлению;

·        Завершение работ по ГА-2 запланировано на 1 октября 2026 года, по ГА-1 на 1 ноября 2026 года.

Камбаратинская ГЭС-2 (ввод второго гидроагрегата):

·        Принято решение об ускорении проектных работ;

·        Испытания модели турбины запланированы на январь 2026 года.;

·        Сокращены сроки подготовки, поставки, монтажа и пуско-наладочных работ оборудования по лотам 1 и 2;

·        Ускорения работ по строительству и земельным ЦТО (л-3), подтверждающие проведении дополнительных переговоров;

·        Проверка заводского оборудования запланирована на апрель 2026 года.

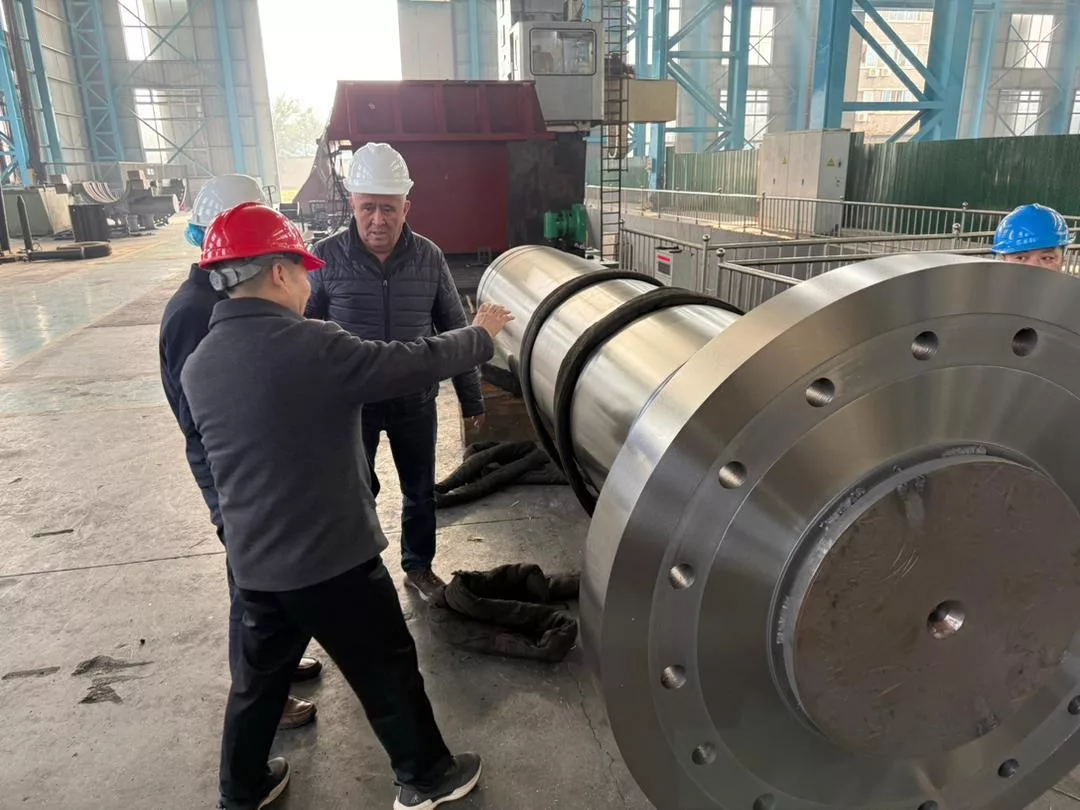

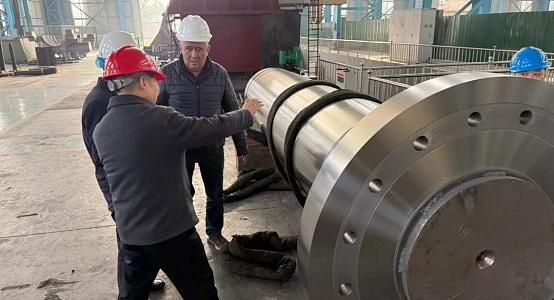

В ходе визита делегация также осмотрела производственные мощности завода АБР. На заводе изготавливаются оборудования для ГА-1 и ГА-2 Уч-Курганской ГЭС. Инспекция подтвердила соблюдение графиков производства.

Источник фото: Из открытых источников

Поделиться новостью:
